Правильная последовательность ремонта кухни: от проекта до мебели

Правильная последовательность ремонта кухни: от проекта до мебели

Ремонт кухни идёт в таком порядке: проект и заказ гарнитура, демонтаж, электрика и трубы, окно, черновое выравнивание, чистовая отделка сверху вниз, свет и розетки, плинтусы, и только в самом конце — мебель и техника. Главное правило: всё, что прячется в стены и пол, делается до отделки, а всё, что можно поцарапать или испачкать, монтируется после неё.

До первого удара перфоратором: план, проект, смета

Самая частая причина переделок на кухне — розетка или вывод воды, которые оказались за шкафом или посреди пенала. Поэтому сначала решают, где будет стоять мебель и техника, а уже от этого рисуют разводку.

  1. Составьте список претензий к нынешней кухне. Мало рабочей поверхности, негде хранить кастрюли, темно над мойкой, фартук трудно отмыть — каждый пункт подскажет, что изменить.
  2. Выпишите технику от крупной к мелкой: холодильник, плита или варочная панель, духовой шкаф, посудомойка, стиральная машина, вытяжка, микроволновка, а также чайник, кофемашина, мультиварка. Для всего, что будет постоянно стоять на столешнице, понадобится розетка.
  3. Определите высоту столешницы под рост того, кто готовит больше всех. Стандарт 85–90 см удобен при росте 160–170 см, высоким людям нужно 92–95 см.
  4. Выберите стиль и материалы: какие будут фасады, фартук, пол, потолок. Отделка кухни должна мыться и не бояться пара, поэтому выбирать есть смысл из ограниченного списка.
  5. Сделайте два чертежа. Технический — с привязкой розеток, выключателей, выводов воды и канализации, точек света к размерам гарнитура. Визуальный — цвета, материалы, расстановка мебели.

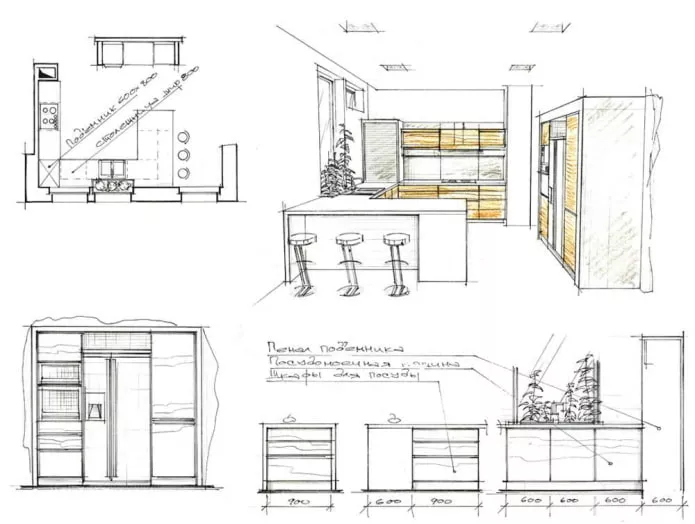

проект кухни

Гарнитур на заказ делают от трёх недель до двух месяцев, поэтому договор с мебельщиками обычно заключают сразу после черновых работ, когда стены уже выровнены и можно делать точный замер.

Деньги удобно планировать долями. Ориентировочно треть бюджета уходит на отделочные материалы и работы, треть — на гарнитур, оставшееся делится между техникой, светом, обеденной группой и декором. Заложите сверху 10–15 % на непредвиденное: при демонтаже часто вылезают гнилые трубы или кривые стены.

Черновой этап: демонтаж и коммуникации

Демонтаж. Снимают всё, что пойдёт под замену: старую плитку, обои, краску с потолка, линолеум, двери, старый гарнитур. Если краска на стенах держится крепко и стена ровная, её можно не сдирать. Перепланировку, если она согласована, делают в этот же момент. После демонтажа мусор сразу вывозят — работать среди завалов неудобно, а пыль разносится по квартире.

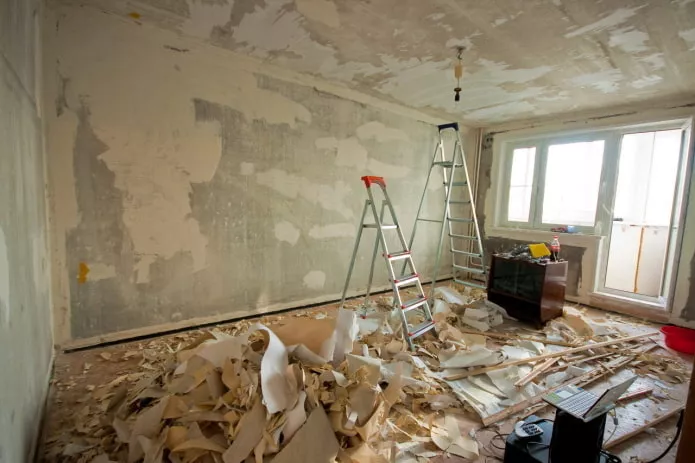

демонтаж отделки перед ремонтом

Помните, что объединить газифицированную кухню с комнатой без двери нельзя: между ними должна остаться перегородка с дверью. Что ещё можно и нельзя менять, разобрано в статье 10 примеров перепланировки на кухне.

Водопровод и канализация. Если трубам больше 15–20 лет или есть сомнения, меняйте их сейчас — после укладки фартука и установки гарнитура это втрое дороже. Выводы воды и канализации делают точно по проекту, под будущую мойку и посудомойку.

Электрика. Кухня — самое энергоёмкое помещение в квартире, поэтому старой проводки на ней обычно не хватает. Схема, которую используют большинство электриков:

  • электроплита или варочная панель — отдельная линия от щитка медным кабелем сечением 6 мм², со своим автоматом и УЗО, без розетки посредине;
  • духовой шкаф, посудомойка, стиральная машина — каждая на свою линию или как минимум не на одну с плитой;
  • розетки над столешницей — отдельная группа, на высоте 105–120 см от пола, не ближе 60 см от мойки;
  • выводы под подсветку рабочей зоны и вытяжку прокладывают сразу, по размерам шкафов.

Как расставить розетки, чтобы их хватило и они не оказались за техникой, подробно описано в материале как правильно расположить розетки на кухне.

розетки для кухни

Окно и выравнивание поверхностей

Окно меняют после штробления и до штукатурки: тогда откосы и стены вокруг проёма доводят за один заход. Если стеклопакет нормальный, достаточно отрегулировать фурнитуру, заменить уплотнитель и при необходимости переделать монтажный шов.

Дальше черновая отделка — по порядку сверху вниз:

  • Потолок. Под покраску его штукатурят и шпаклюют, при больших перепадах зашивают гипсокартоном. Если будет натяжной потолок, черновая подготовка почти не нужна — достаточно убрать отслаивающееся покрытие и загрунтовать.
  • Стены. Выравнивают штукатуркой по маякам. Особое внимание к углам: гарнитур и столешница требуют прямого угла, иначе между столешницей и стеной останется клиновидная щель.
  • Пол. На бетонном перекрытии делают стяжку или наливной пол, на деревянном сначала проверяют и усиливают лаги, потом выравнивают листовыми материалами. Если в планах тёплый пол под плитку, его укладывают на этом этапе. Объём смеси удобно прикинуть в калькуляторе стяжки пола.

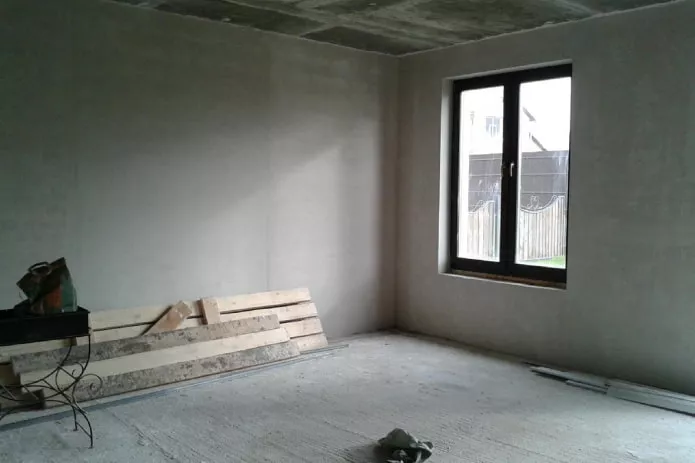

черновая отделка кухни

Стяжке нужно высохнуть: цементно-песчаная набирает прочность около месяца, поэтому пока она сохнет, удобно делать стены и потолок.

Чистовая отделка: потолок, стены, пол

Чистовая отделка тоже идёт сверху вниз, чтобы капли краски и пыль от шлифовки не падали на готовое.

Поверхность Что подходит для кухни На что обратить внимание
Потолок Моющаяся матовая краска, натяжное полотно Натяжной потолок монтируют после покраски стен, но до плинтусов
Стены вне фартука Моющаяся краска, виниловые или флизелиновые обои, декоративная штукатурка с защитным слоем Класс стойкости к мытью у краски — не ниже 2
Фартук Керамическая плитка, закалённое стекло, панели из кварцевого агломерата Высота фартука зависит от высоты шкафов — уточните у мебельщиков
Пол Керамогранит, кварцвинил, влагостойкий ламинат Плитку лучше класть под весь гарнитур, а не до его цоколя

Плитку на фартук часто кладут после установки нижних шкафов и столешницы: так нижний ряд садится точно на столешницу и шов не приходится закрывать бортиком. Количество плитки и клея можно посчитать в калькуляторе плитки на стены. Подробное сравнение напольных покрытий — в статье пол на кухню: обзор и сравнение покрытий.

чистовая отделка кухни

Двери, свет, розетки, мелкие доделки

Когда стены и пол готовы, ставят межкомнатную дверь. На кухне с электроплитой проём можно оставить открытым или оформить аркой, на кухне с газом дверь нужна обязательно — распашная или раздвижная.

Затем электрик устанавливает розетки, выключатели и светильники. На кухне полезно иметь минимум две независимые группы света: общий и яркий нейтральный над рабочей зоной. Отдельную подвесную лампу над обеденным столом лучше делать с тёплым светом. Розеток должно быть больше, чем техники сейчас: через пару лет на столешнице появится что-то новое. Рядом с мойкой ставьте только модели с крышкой и степенью защиты IP44.

монтаж розеток на кухне

Потом наступает очередь мелочей: багет или вставка для натяжного потолка, радиатор или его экран. Напольный плинтус там, где будет стоять встроенный гарнитур, лучше ставить после мебели — тогда цоколь и плинтус удобно состыковать.

Мебель и техника: в каком порядке собирать

  1. Выставляют по уровню и соединяют каркасы нижних шкафов, ставят пеналы.
  2. Монтируют столешницу, вырезают в ней отверстия под мойку и варочную панель.
  3. Устанавливают и подключают мойку, смеситель, фильтр для воды, измельчитель, если он есть.
  4. Встраивают и подключают технику: духовой шкаф, варочную панель, посудомойку, стиральную машину, холодильник.
  5. Вешают верхние шкафы и полки, затем вытяжку.
  6. Навешивают фасады, ставят ящики, регулируют петли.
  7. Последними заносят стол, стулья и декор.

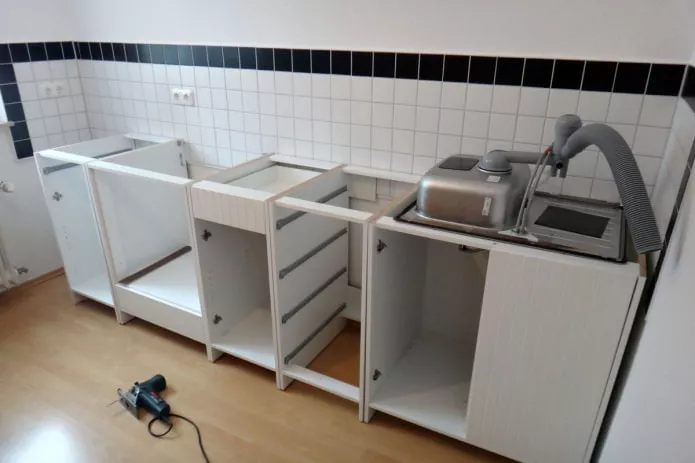

установка кухонных шкафов

Подключение газовой плиты делает только газовая служба, самостоятельно переносить газовую трубу или подводку нельзя.

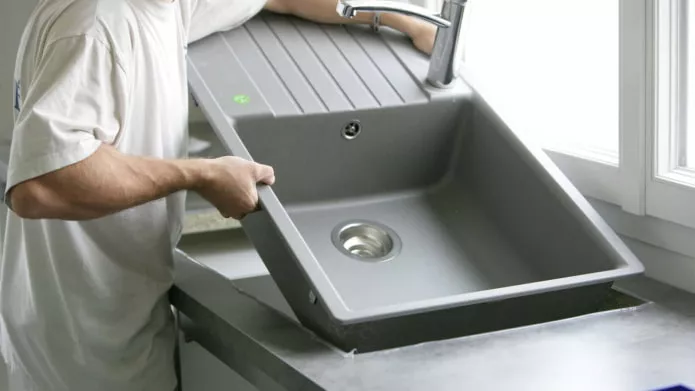

установка раковины на кухне

угловой гарнитур

Если квартира в новостройке

Новый дом первые годы даёт усадку, и в кирпичных и панельных домах в это время на стенах могут появиться трещины, особенно по стыкам плит и в углах. Поэтому многие делают на первые 1–2 года ремонт попроще и дорогую отделку переносят. В монолитных домах усадка меньше, и чистовой ремонт можно делать сразу, но с армирующей сеткой в штукатурке на стыках разнородных материалов и с демпферной лентой по периметру стяжки.

Порядок работ в новостройке тот же, только часть этапов может отпасть: демонтажа нет, а при отделке от застройщика иногда не нужна и черновая подготовка. Зато разводку под свой проект кухни всё равно придётся делать — застройщик ставит минимум розеток и не знает, где будет ваша мойка.

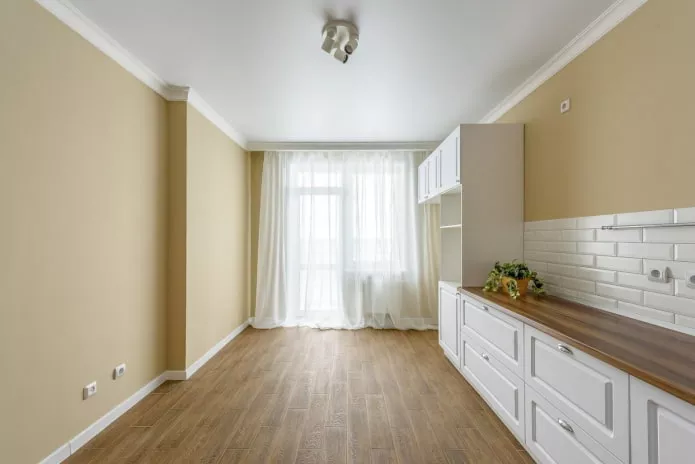

ремонт кухни в новостройке

Частые ошибки

  • Делать электрику без проекта кухни — розетки оказываются за холодильником и внутри шкафов.
  • Заказывать гарнитур до выравнивания стен — после штукатурки размеры меняются на 2–3 см.
  • Класть плитку на пол только до цоколя, а потом не иметь возможности переставить мебель.
  • Подключать электроплиту через обычную розетку и общую линию с другой техникой.
  • Ставить напольный плинтус до установки встроенного гарнитура.
  • Не оставлять запаса в бюджете на сюрпризы, которые вскрываются при демонтаже.
